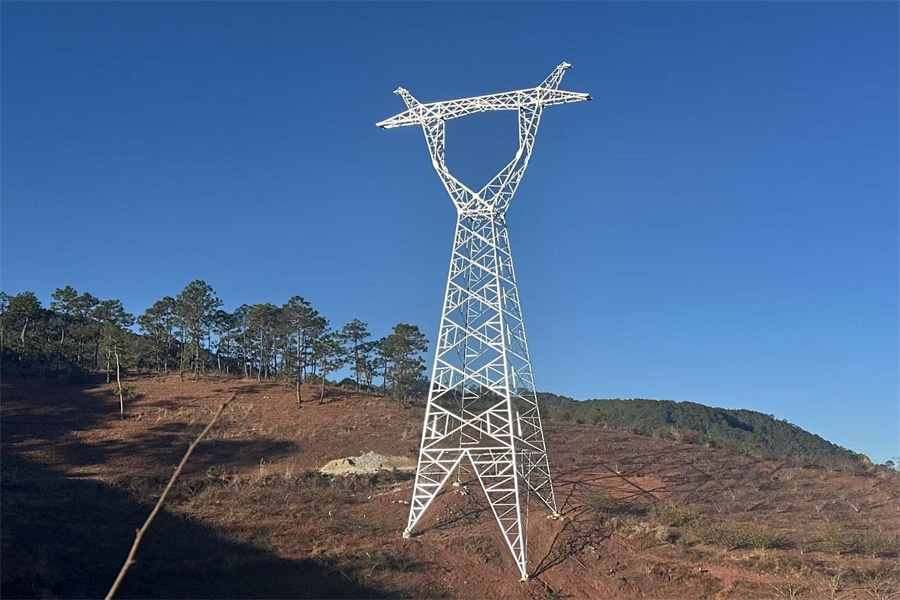

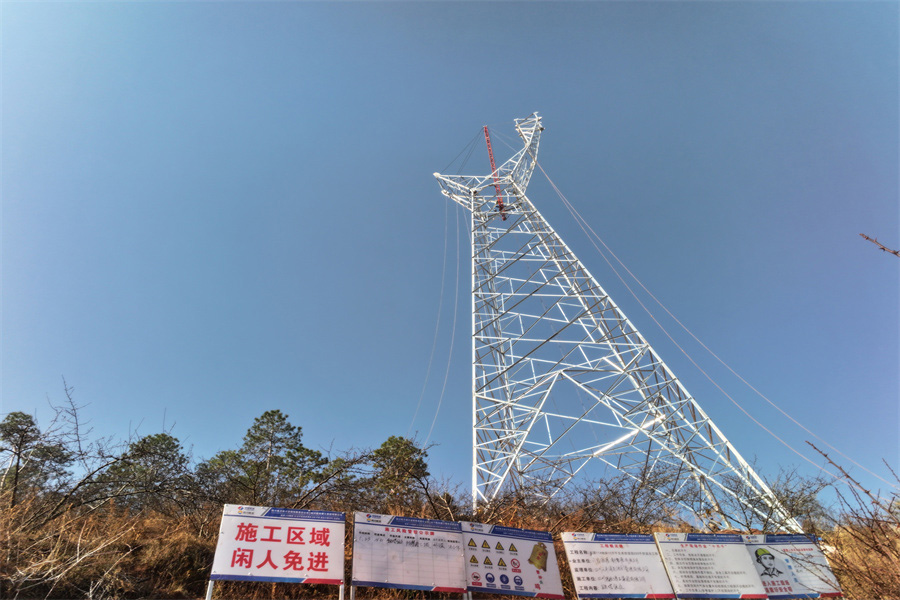

1月25日,川投新能源鹽源11#地塊10萬千瓦光伏項目220千伏送出工程首座鐵塔組立圓滿完成,順利達成2026年項目建設首個關鍵節點,為全年工程推進打響“開門紅”。
作為該光伏項目的核心配套設施,送出工程采用單回路架設模式,線路總長27.678公里,規劃建設鐵塔66基,其中復用2基已建同塔資源,涵蓋14種不同規格鐵塔型號,在彰顯技術專業性的同時,實現了資源統籌利用的高效化。截至目前,工程基礎澆筑完成率已達73.4%,桿塔組立前的中間驗收及質量監督檢查全部順利通過,項目正式完成工序轉序,為后續施工按下“快進鍵”。

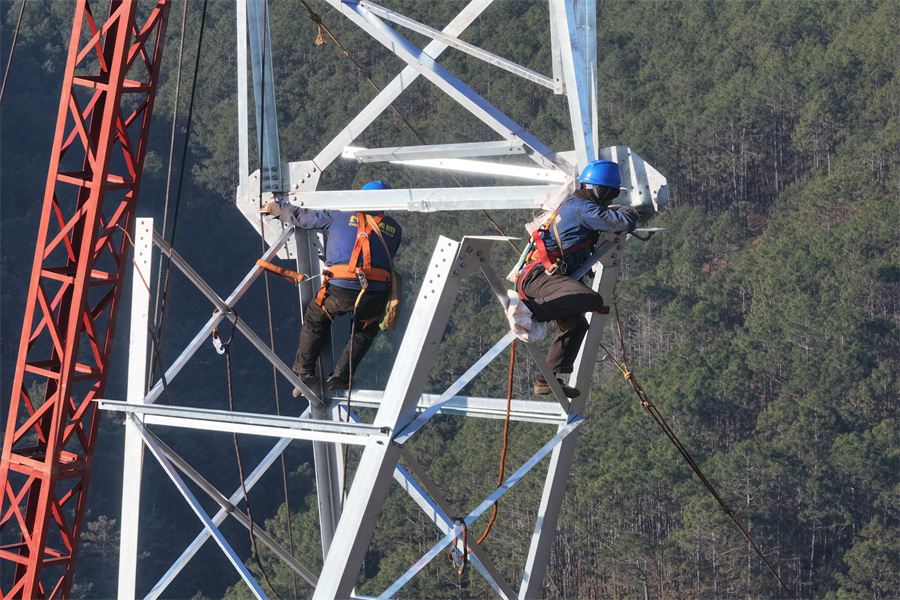

自項目開工以來,項目團隊錨定建設目標、壓實各方責任,堅守質量與進度“雙線并行”原則。各參建單位以“安全第一、質量至上”為準則,精準優化施工方案,強化人力、設備等核心資源配置,以總工期為綱領細化分解節點任務,科學統籌工序銜接,保障施工高效有序推進。在具體作業中,團隊緊盯基坑開挖尺寸、鋼筋綁扎工藝、模板安裝精度等關鍵環節,全程從嚴落實安全管控與質量監督措施,最終實現首基鐵塔高標準、高質量組立。
此次首基鐵塔成功組立,不僅為后續65基鐵塔施工提供了可復制、可推廣的技術標準與實操經驗,有效提速整個輸電線路架設進程,為鹽源11#地塊梅雨光伏項目按期并網發電奠定堅實基礎。
